Spontane Elektroinstallation: knapp vor Ende des Jahres erreichte uns ein Hilferuf – in einem Haus in Pöttsching (Burgenland) gab es relativ typische Probleme und in Sachen Elektrik ging Nichts mehr. Der Anfänglich beauftragte Elektriker hatte irgendwann keine Lust mehr zu kommen, notgedrungen hat man selbst weitergemacht, im Zuge des Baufortschritts änderte sich zusätzlich die Planung und somit stand man kurz vor Jahresende mit einem motivierten Mauerer-Bautrupp da, einem Estrich-Termin und die nötigen Elektriker-Arbeiten waren noch ausständig.

Kein Elektrik-Plan, kaum etwas vorbereitet, eine Woche Zeit und das Ganze noch in einem Haus, welches eine komplette Loxone-Steuerung bekommen soll? Klingt sportlich – ist es auch. Aber alles Normale ist sowieso langweilig, also warum nicht. Die letzte Woche war eigentlich als entspannte Büro-Woche eingeplant, Baustellen waren abgeschlossen – somit war die Zeit da. Herausforderung angenommen!

Boden-Elektroinstallation in nur einer Woche (inkl. Planung)

Übers Wochenende hingesetzt – anhand der Besprechung mit der Bauherrin einen groben Plan gekritzelt und festgestellt, dass knapp 30 Elektroinstallationsschläuche über den Boden geführt werden müssen. Und das nur im Erdgeschoß! Die Decke war bereits geschlossen und gespachtelt, also keine Chance für Leitungsführung. In den Keller runterbohren und dann dort weiterverteilen auch unmöglich – Keller ist schon komplett fertig. Bleibt nur der Boden und da das Haus mit einer Fußbodenheizung beheizt wird, muss man sich hier wohl oder übel schwer zusammenreissen und bereit sein den Unmut des Installateurs über sich ergehen zu lassen.

Aufgrund der Bodenaufbauhöhe waren diverse Bereiche des Hauses tabu für Schläuche – der direkte Weg war meistens nicht drinnen. Man musste kreativ werden. Im Endeffekt kam eine ganz schöne Autobahn heraus.

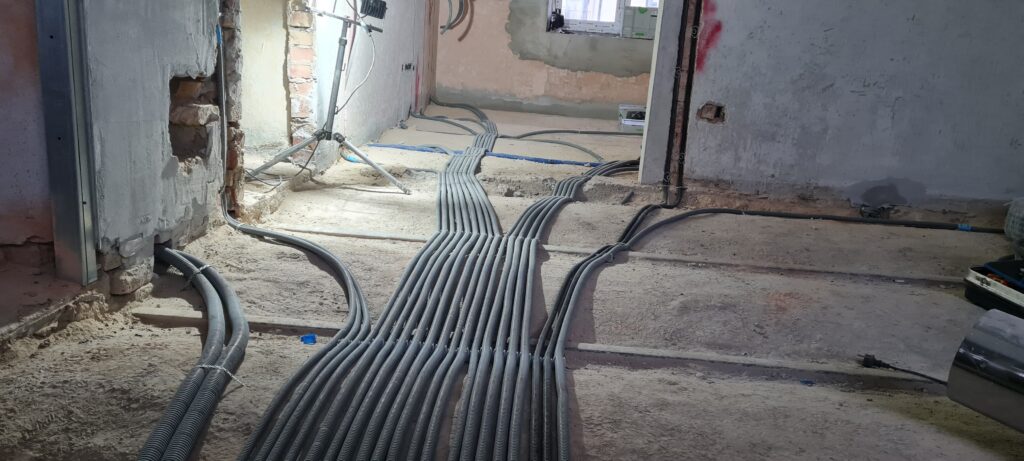

Elektroinstallation Bodenrohre Flex
Zuleitungen Küche, Esszimmer, Schlafzimmer

Die beiden 40er Rohre am linken Bildrand sind die Anbindung zum Zentrallverteiler im Keller. Anfängliche Planung sah vor, dass alle Schlächte über einen Installationsschacht (stillgelegter Kamin) in den Keller geleitet werden sollten. Die Realität meinte dazu trocken: „keine Chance!“. Es musste also eine Unterverteilung für das Erdgeschoss realisiert werden. Nur wo? Mitten im Esszimmer möchte kein Mensch einen Verteiler, in der Küche ist sowieso kein Platz, im Schlafzimmer möchte keiner die Relais klackern hören. Im Abstellraum ist zwar genug Platz für den Verteiler und dort stört er auch nicht, aber den Weg in den Abstellraum hat sich der Installateur schon für seine Fußbodenheizung gesichert – wenn wir ihm da die Schläuche hinlegen, ist ein grausamer Tod garantiert.

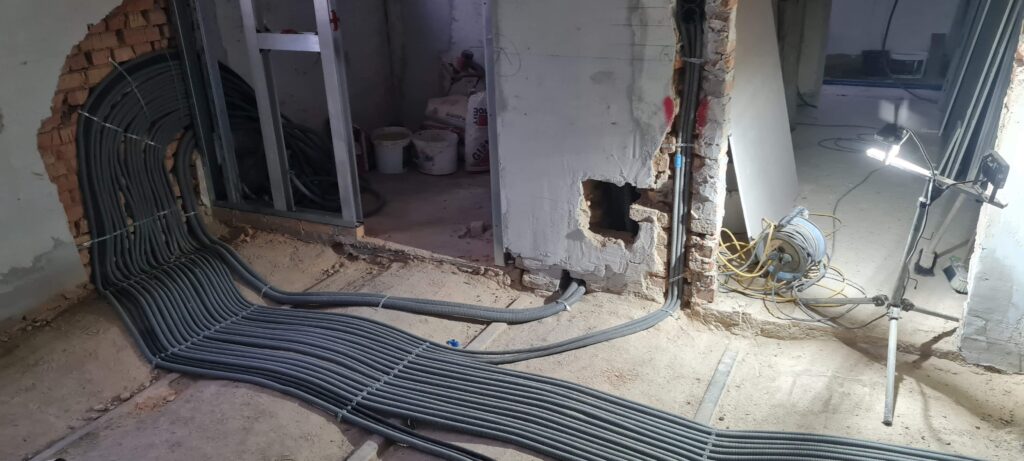

Elektroinstallation Rohre zuführung zum Verteiler über die Wand
Der direkte Weg rein ist reserviert – also Umleitung über die Wand

Also wieder kreativ werden. Die Schläuche für die Elektroinstallation wurden über die Wand in den Abstellraum geführt, damit der Türbereich für die Heizungsrohre frei bleibt. Ist es spannend die Vollziegeln auf so einer Fläche „auszukratzen“? Oh ja – devinitiv! Falls jetzt Jemand meint – „die Außenwand geschwächt! Kältebrücke! Nicht einmal ausgeputzt!“ Keine Panik – in diesem Bereich wird ein zusätzliches Zimmer angebaut, somit ist diese Wand im Endeffekt innenliegend.

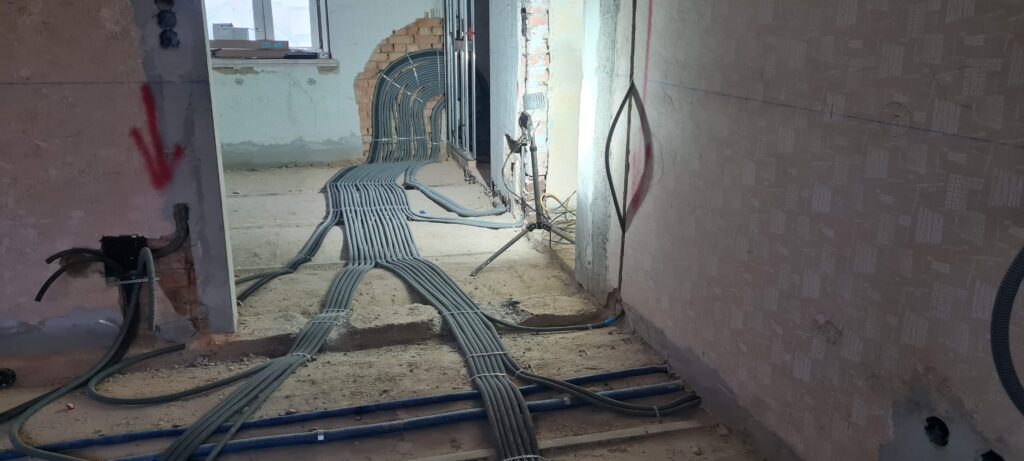

Elektroinstallation Flex Rohre Autobahn
Elektroinstallations-Schläuche für 3 Zimmer! Bei Loxone kommt einiges Zusammen

Damit der Installateur sich möglichst wenig beschweren kann, wurden die Installationsrohre penibel befestigt, damit sie möglichst weit unten liegen. Das „Anstemmen“ des betonierten Sockels wurde natürlich mit dem Baumeister abgeklärt.

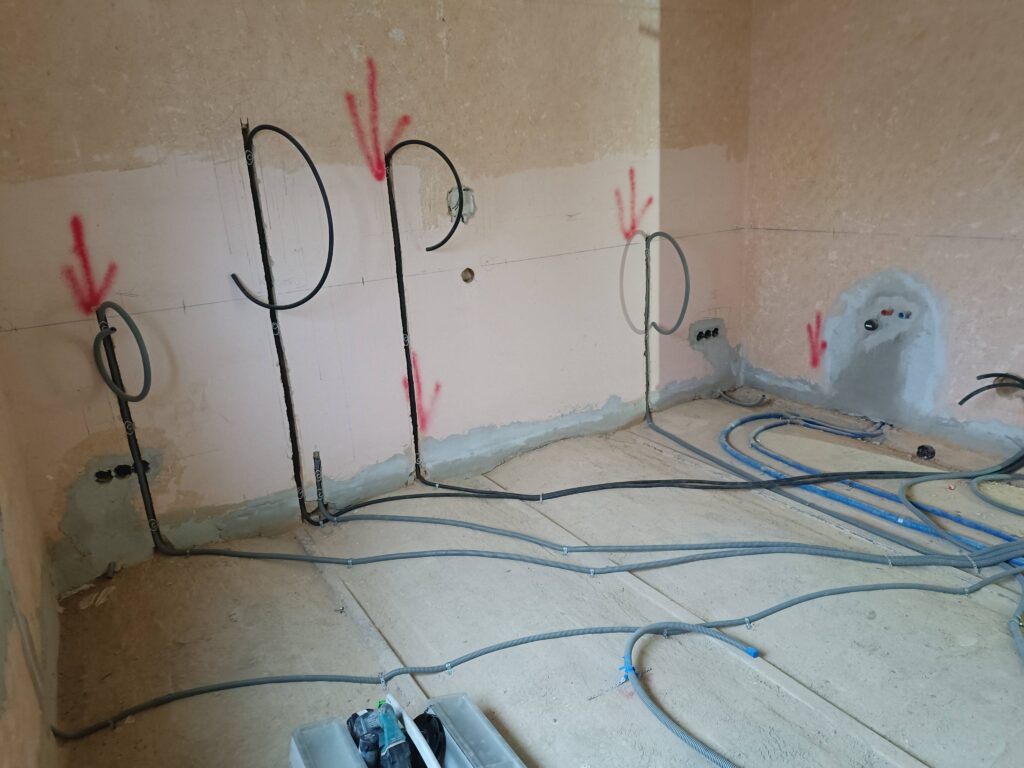

Küchenplaner im Verzug – provisorische Lösung um den Boden freizugeben

Da es noch keine Höhen für den Kücheninstallationsplan gibt, sind die Installationsrohre hängen die Installationsrohre mit einer Überlänge heraus. Wichtig war, dass die Ausgleichsschüttung und der Estrich reich können und der Baufortschritt nicht weiter verzögert wird. Die fertig eingeputzten Steckdosen stammen übrigens noch aus dem „alten Plan“ und sind hinfällig.

Die Vorgabe hatten wir erfüllt – der Estrich hätte eingebracht werden können. Wie so oft im Leben kam es jedoch anders – aufgrund einer Terminkollision war die Technik nicht frei, somit geht es mit dem Estrich im Jänner 2026 weiter.

Egal – das grobe ist erledigt und über die Feiertage kann man die Verteiler und die Loxone-Technik planen, damit es dann geordnet weitergeht. Altbau-Sanierung ist immer spannend!
